石材安装的10个常见构造要点!
- 发布时间:2020-02-01 热度:
- 家装中的石材施工
是非常重要的一个环节
对家装好坏起着决定性的作用
大理石施工结构,对墙体结构
辅材用料,结构预留位置等
是施工关键技术要点
今天给大家整合的是
关于室内石材安装的10个构造要点的讲解
以及大理石背景墙安装要点
希望能给大家带来帮助
01石材安装
室内石材安装的10种常见构造
1、地面水泥铺贴:
下图为地面水泥结构剖面,水泥地面到大理石完成面≥50mm,使用1:3干湿性砂浆,大理石板底水泥浆粘接层。适用地面,楼梯等铺贴位置。

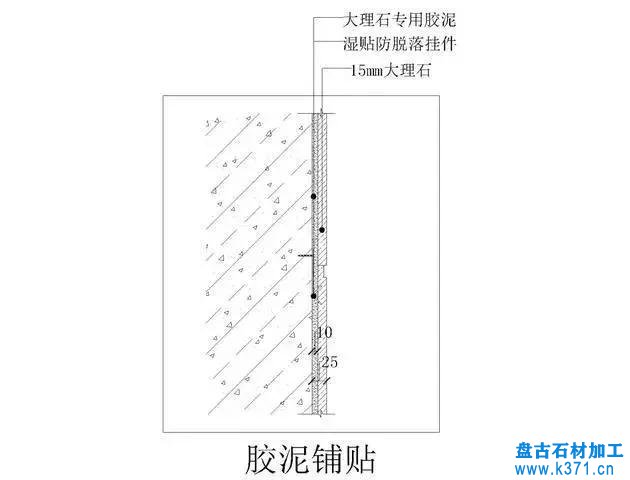

2、墙面胶泥湿贴:
◆完成面:下图为墙面胶泥铺贴,水泥基底到石材完成面>25mm;适合卫生间墙面和厨房墙面两个空间部位,因潮湿最好不用干挂及点挂结构。
◆辅材:a.大理石专用胶泥,b.湿贴防脱落挂件;
◆满足施工条件:洗手间和厨房需要做好防水漏水处理。

3、木板底施工结构:
◆完成面:木板到石材完成面≥22mm,这样基于石材厚度如果15mm,那剩余调节胶水内空为5mm,如果石材厚度为18mm,那内空胶水调节位置为4mm,完全符合安装要求;
◆辅材:a.自攻螺丝,b.云石胶,c.干挂胶AB胶,d.结构胶,e.铜线
◆满足施工条件:建议高度不超过3000mm,空心砖,泡沫砖选用木板基底施工工艺。

4、膨胀螺丝点挂:
◆完成面:水泥基底到石材完成面≥35mm;
◆辅材:a.不锈钢膨胀螺丝,b.云石胶,c.干挂AB胶;
◆满足施工条件:混凝土墙,实心砖墙,高度建议不超过3000mm。

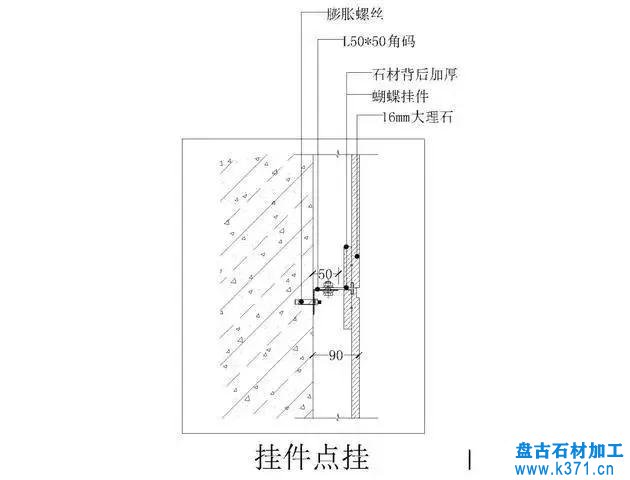

5、干挂件点挂:(蝴蝶挂件)
◆完成面:水泥基底到石材完成面≥90mm;
◆辅材:a.不锈钢膨胀螺丝,b.不锈钢蝴蝶挂件,c.云石胶,d.干挂AB胶;
◆满足施工条件:混凝土墙,实心砖墙,高度建议不超过3000mm。
说明:水平缝位置为拉槽处理工艺,如果采用蝴蝶挂件,板底背面需要粘接花岗岩石材增加厚度,利于挂件的开槽机安装。

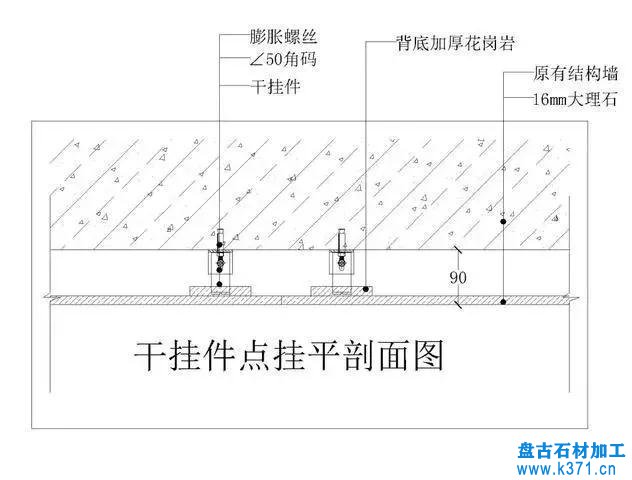

6、干挂件点挂:(飘件)
◆完成面:水泥基底到石材完成面≥90mm;
◆辅材:a.不锈钢膨胀螺丝,b.不锈钢干挂飘件,c.云石胶,d.干挂AB胶;
◆满足施工条件:混凝土墙,实心砖墙,高度建议不超过3000mm。

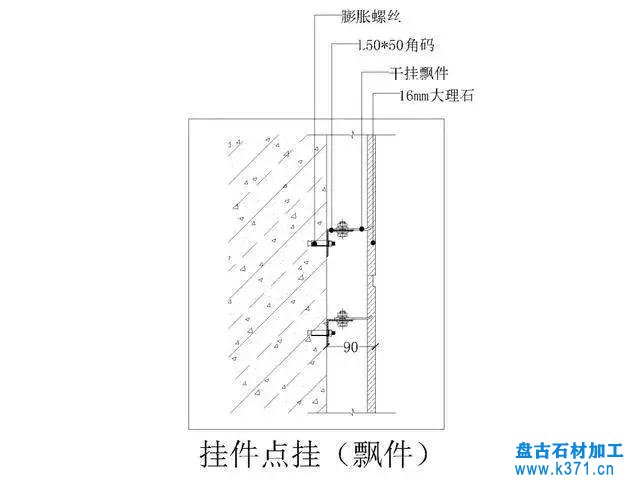

说明:水平缝位置为拉槽处理工艺,本施工工艺干挂飘件在平缝上下各加挂件。

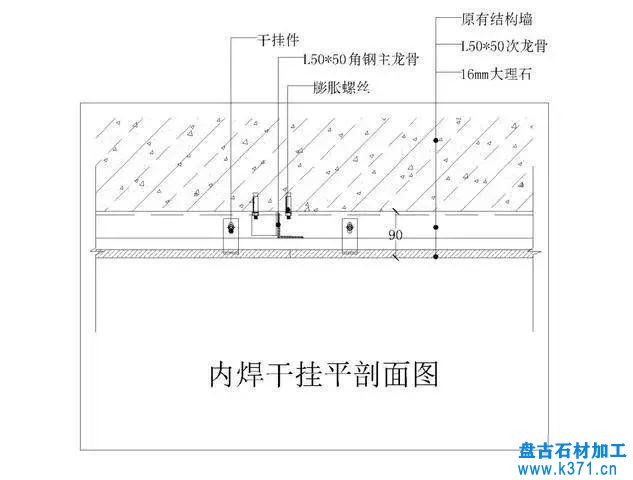

7、内焊钢结构(蝴蝶件)
◆完成面:水泥基底到石材完成面≥90mm;
◆辅材:a.不锈钢膨胀螺丝,b.不锈钢干挂飘件,c.云石胶,d.干挂AB胶,∠50角钢,主龙骨及次龙骨;
◆满足施工条件:空心砖及泡沫砖,高度超过3000mm建议用钢架结构。
说明:水平缝位置为拉槽处理工艺,如果采用蝴蝶挂件,板底背面需要粘接花岗岩石材增加厚度,利于挂件的开槽机安装。

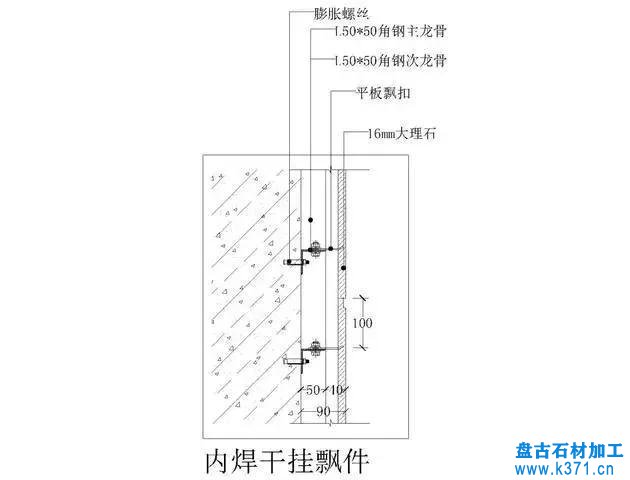

8、内焊干挂结构:(飘件)
◆完成面:水泥基底到石材完成面≥90mm;
◆辅材:a.不锈钢膨胀螺丝,b.不锈钢干挂飘件,c.云石胶,d.干挂AB胶,∠50角钢,主龙骨及次龙骨;
◆满足施工条件:空心砖及泡沫砖,高度超过3000mm建议用钢架结构。
说明:水平缝位置为拉槽处理工艺,本施工工艺干挂飘件在平缝上下各加挂件。

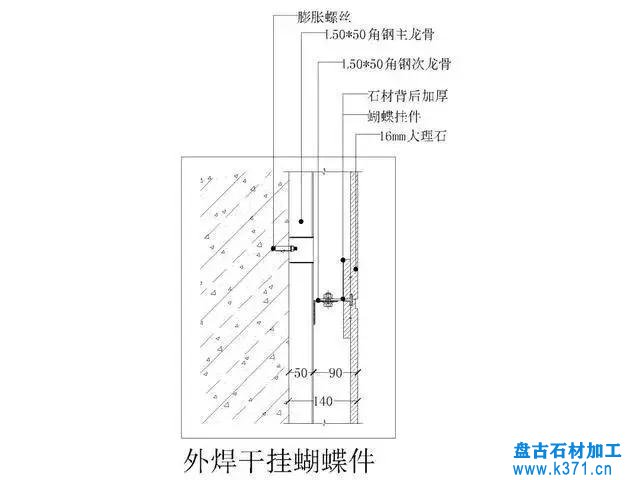

9、外焊钢结构(蝴蝶件)
◆完成面:水泥基底到石材完成面≥140mm;
◆辅材:a.不锈钢膨胀螺丝,b.不锈钢干挂飘件,c.云石胶,d.干挂AB胶,6#槽钢主龙骨及∠50角钢次龙骨;
◆满足施工条件:空心砖及泡沫砖,高度超过3000mm建议用钢架结构。
说明:水平缝位置为拉槽处理工艺,如果采用蝴蝶挂件,板底背面需要粘接花岗岩石材增加厚度,利于挂件的开槽机安装。

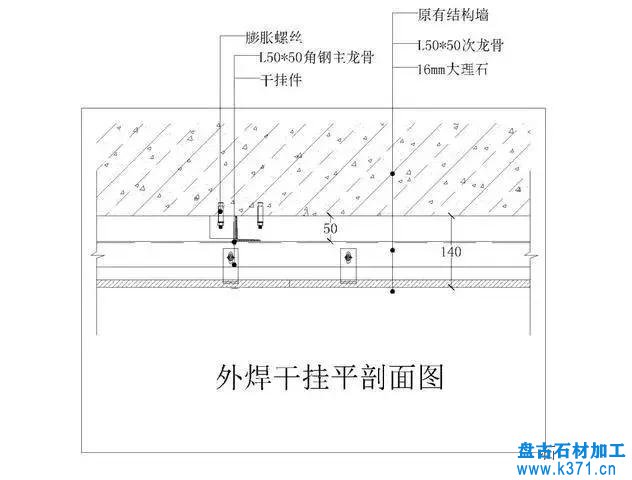

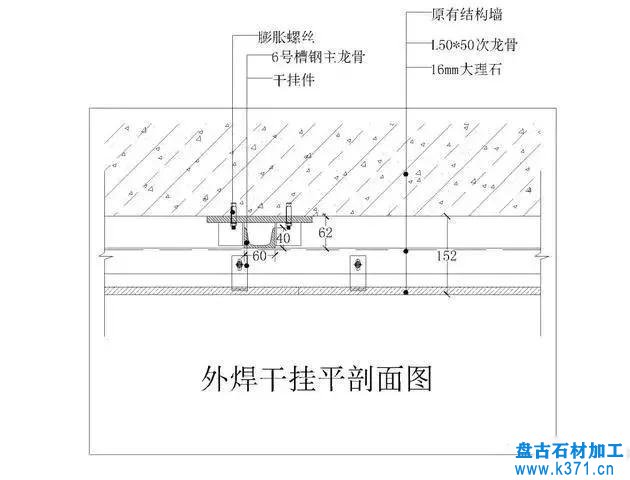

10、外焊钢结构(飘件)
◆完成面:水泥基底到石材完成面≥152mm;
◆辅材:a.不锈钢膨胀螺丝,b.不锈钢干挂飘件,c.云石胶,d.干挂AB胶,6#槽钢主龙骨及∠50角钢次龙骨;
◆满足施工条件:空心砖及泡沫砖,高度超过3000mm建议用钢架结构。

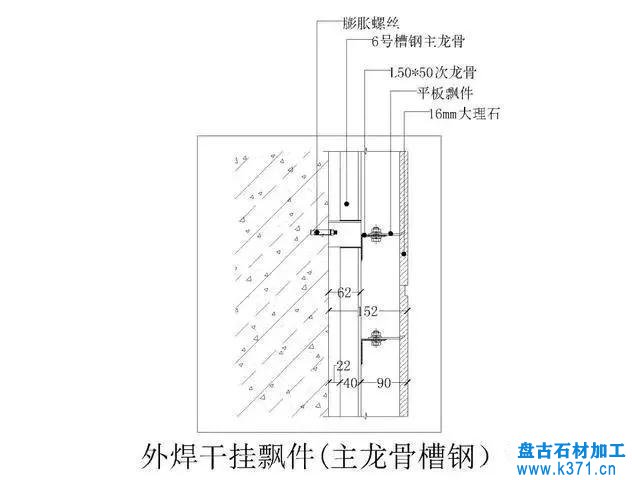

说明:水平缝位置为拉槽处理工艺,本施工工艺干挂飘件在平缝上下各加挂件。
02背景墙
大理石背景墙干挂施工案例

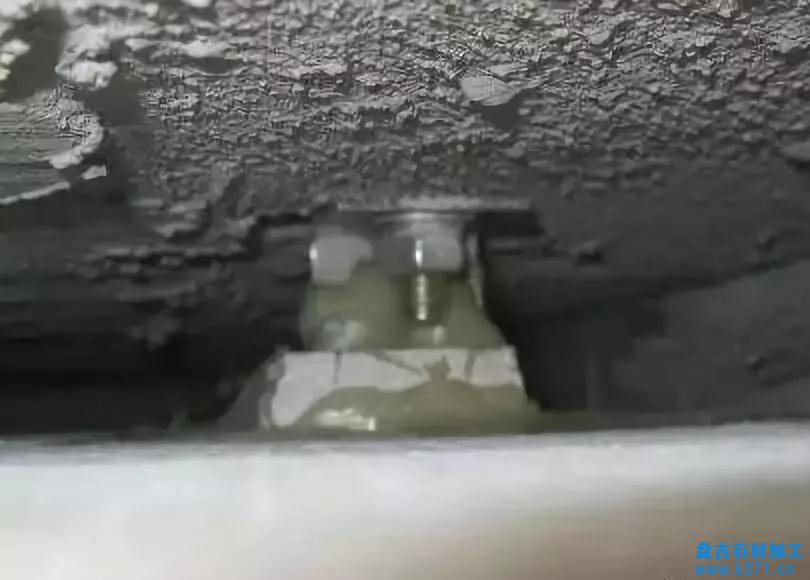

过去,新闻报道过安装在墙面上的大理石掉落造成事故,因此在将大理石铺装上墙时,如何牢固挂住,是铺装的重中之重。

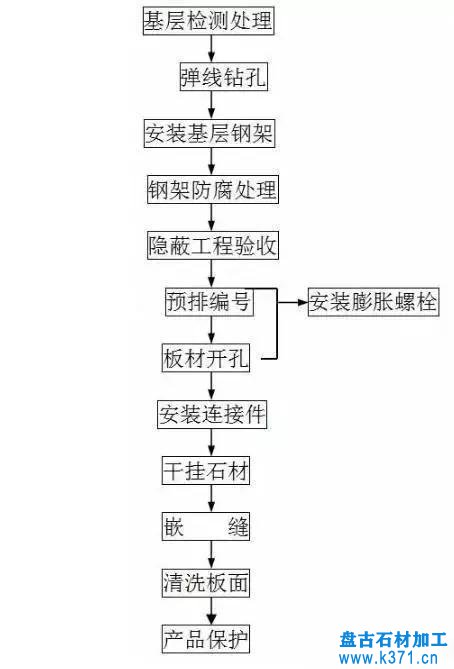

对于1厘米厚度的石材,只需用黏结剂粘贴即可上墙。而对于厚度超过2厘米的,则需要固定挂件和黏结剂结合使用才能保证牢固度。而挑高超过3米的空间,必须搭建龙骨,将大理石挂嵌其上。

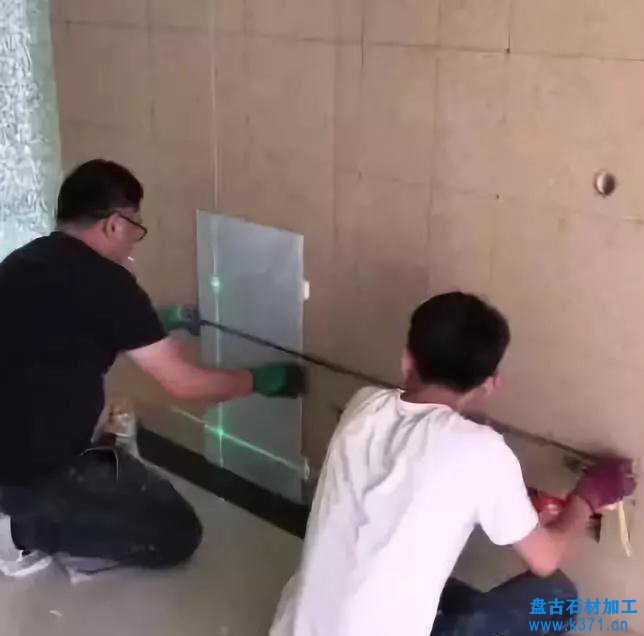

1、处理基层划线定位

首先需要对背景墙面基层进行处理。处理的方法与铺贴墙面施工的处理相差不大,保证墙面干净、无浮土、浮灰,已经找平并涂好防潮层即可。
然后根据施工图纸,在墙面上划线,拉好整体水平线和垂直控制线。
2、安装固定钢材龙骨
对于厚重的大理石板,需使用钢材龙骨降低石板对墙面的影响,并提高整体的抗震性。
施工方法是根据施工图纸,在墙面钻孔埋下固定件,将龙骨连上固定件。要求龙骨安装牢固,与墙面相平整。

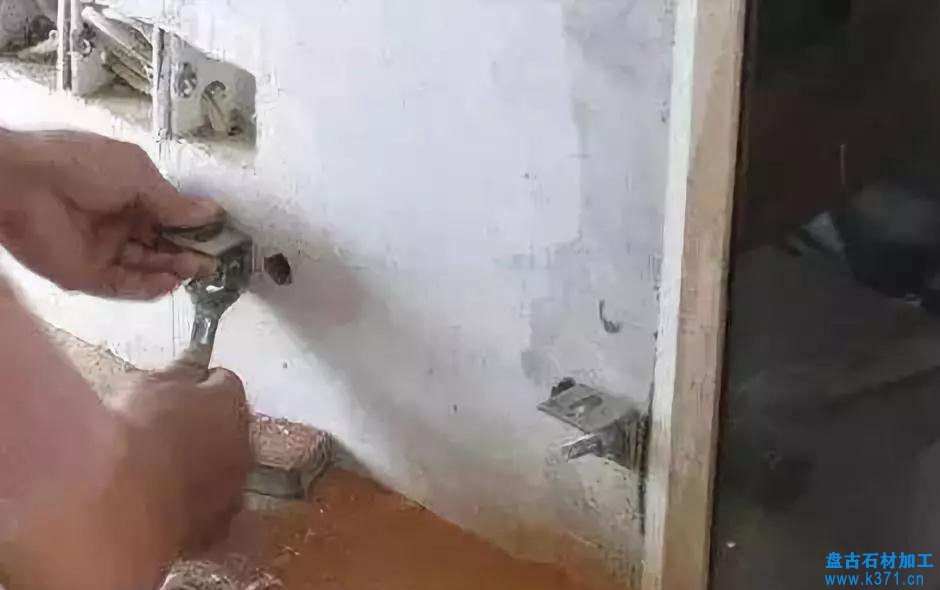

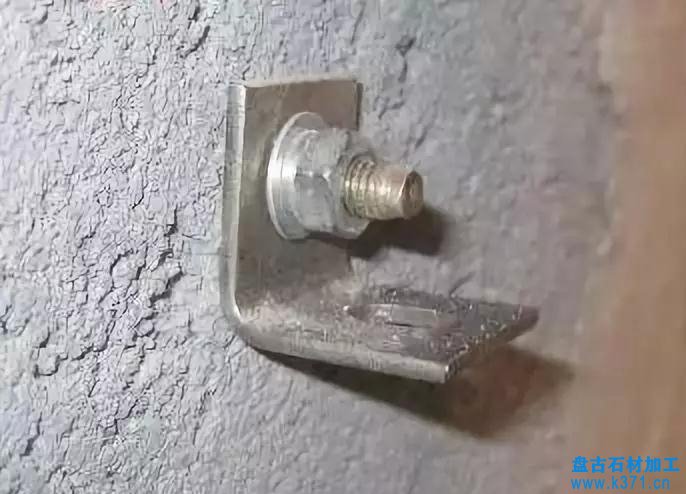

3、将挂件安装到龙骨上
固定好钢材龙骨后,接下来就需要将连接大理石板的挂件安装到龙骨上。
挂件的形状就如同字母T的形状,将T的挂件接到龙骨上,上下出头,可以挂两块理石;
最下面收口只有一块理石的地方,用如同7的形状的45°的挂件来挂理石即可。

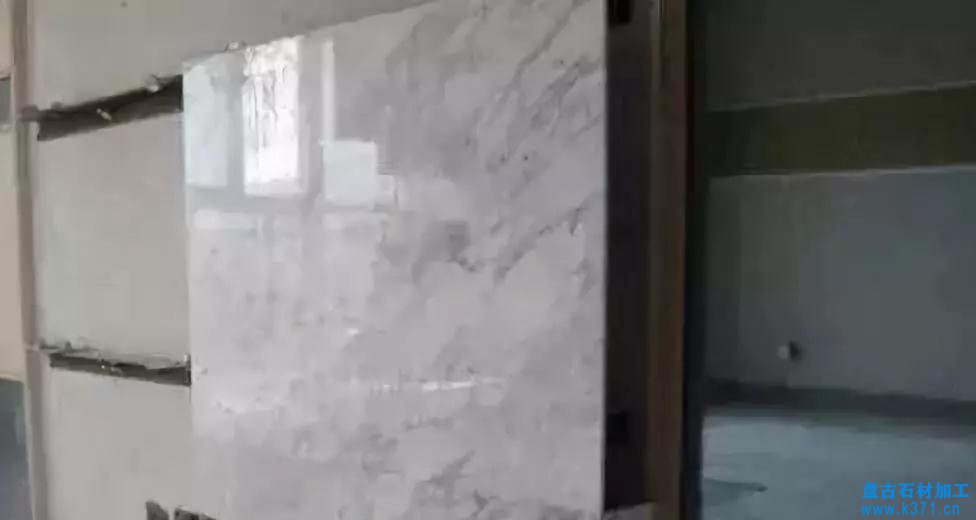

4、安装大理石板
连接好连接件,接下来就安装大理石板。具体方法是在每一块石材四个角的上下方切口,口中注入云石胶,然后把连接件的上下卡片插入切口固定。
5、嵌缝处理

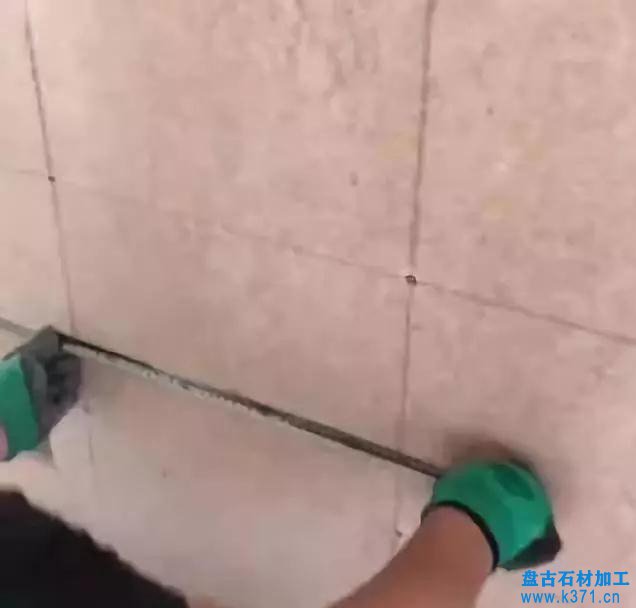

大理石板安装好后,板与板之间的缝隙采用粘合处理。
首先清理干净夹缝内的灰尘杂质,在板边缘粘贴胶带纸以防粘胶污染大理石表面,打胶后,要求胶缝光滑顺直。
- 上一篇:花岗岩石材干挂别墅外墙的优势 返回首页 返回上页 下一篇:特殊部位石材的特殊设计处理
